在成品制造企業中,例如家電行業,半品與成品的工作如何協調一直是一個難點。倉庫里半品庫存過高,很多部件生產出來后,很久都用不到,但是成品廠需要組裝的時候,很多產品又總是缺少幾個部件。
成品生產企業中,會分成多個分廠和車間生產產品的不同組件,齊套后再組裝為成品。為什么會有齊套率低的問題,我們看企業的生產管理方式就可明白:
比如ERP中的需求是月計劃,只給出下個月各產品需要生產多少,而沒有精確到每天需要生產什么產品,需要生產多少,需要多少配件,同類配件合并每天需要多少。分廠在制定生產計劃的時候有很大的盲目性。
成品廠在編制組裝計劃的時候,只能看當前庫存和需求,但是無法知道未來半品的產出計劃。或者只知道大概數量,不能精確地按分廠產出排程。
要解決上面的問題,需要各分廠協同排程。慧都科技EV-APS為企業提供了適合各分廠協同排程的解決方案——協同排程是各分廠共享模型數據,在統一的BOM框架和訂單下,通過數據交換進行排程。
需要注意,協同排程不是由一個廠負責排程,也不是在同一個計劃中大家分工排程,而是通過分時作業和數據交換,達到各廠獨立又能協同的作業方式。
在介紹解決方案之前,我們先解釋幾個名詞概念——
【在途庫存】
【提前期】
【庫存約束原則】
慧都科技APS解決方案
以一個電視機廠為例,介紹慧都科技的解決方案。
假設生產分為以下幾個分廠:總裝、PCBA、注塑、鈑金。
在系統排程之前,我們首先確定分廠生產各部件的所需平均工時。
經過統計,各分廠生產從開始準備物料到完成生產入庫的WP時間分別為:
那么首先要定一個穩定期, 按WIP時間 + 計劃鎖定時間, 確定半品的提前期為7天,設定以下原則
注解:鎖定時間指從當前時刻開始,未來幾天之內的計劃不允許變更。
以下為工作流程:

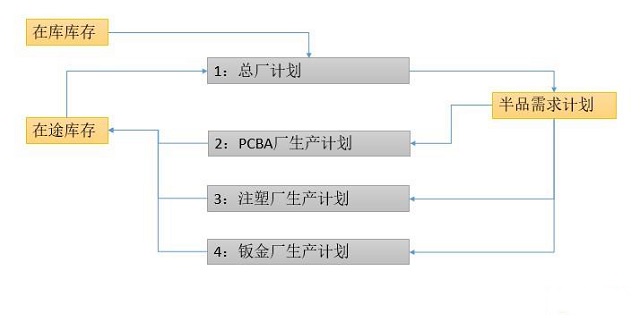

在中,采用獨立計劃方式管理排程,每個計劃維護獨立的一套排程數據:
分廠計劃與總廠計劃同時存在于數據庫中,數據可以在計劃之間進行交換。
綜合以上所說,通過在計劃間進行數據轉換和流動,可以協調分廠和總廠的計劃及庫存,協同排程,降低半品整體庫存水品,提升產品齊套率。
